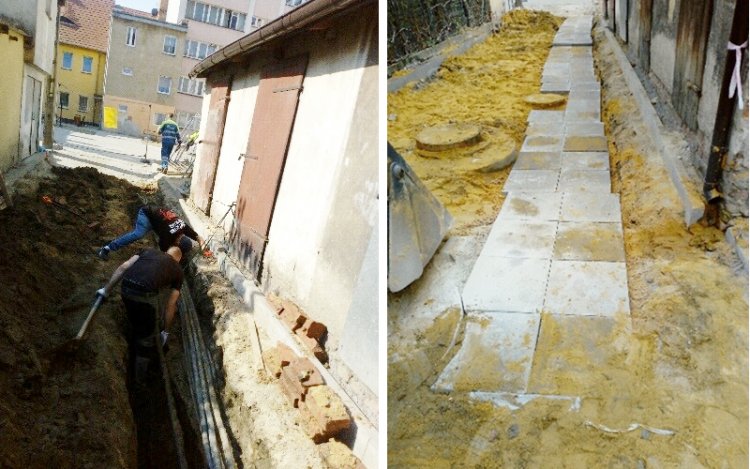

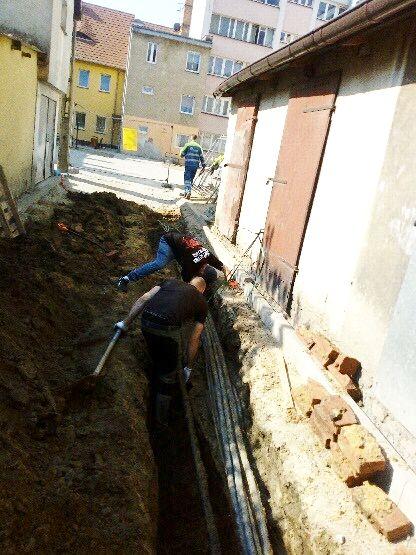

Osłona kabli nie była wcześniej ujęta przez projektanta z Lublina w projekcie zatwierdzonym przez starostę, co spowodowało to wielotygodniowe wstrzymanie prac nad rewitalizacją tego podwórka.

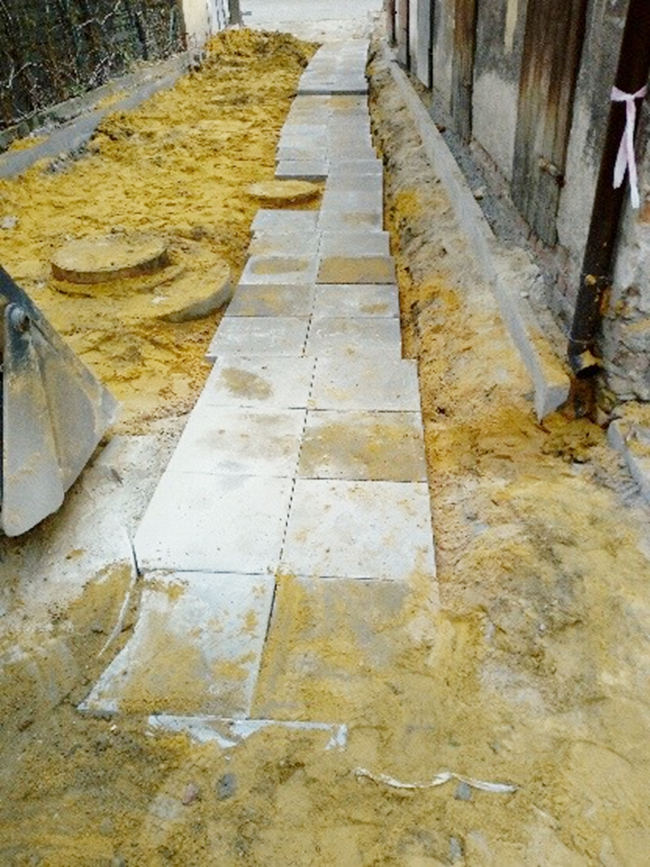

Jak przekazuje Wydział Inwestycji średzkiego magistratu, do końca maja zakończy się układanie kostki brukowej na wjeździe do podwórza i podwórko zostanie oddane do użytku.
(prg)
